Bouw grootste Flevolandse zonnepark begint dit voorjaar; uitgesteld door complexiteit project

ESPEL • Zo 25 januari 2026 | 9:38 • Zondag 25 januari 2026 | 9:38

Na bijna vijf jaar vertraging moet de bouw van het grootste zonnepark van Flevoland, in Espel, in mei gaan beginnen. Dat meldt ontwikkelaar Novar (voorheen Solarfields). De aanleg van 400.000 panelen voor zonnepark Westermeerdijk zou eigenlijk afgelopen najaar starten. Dat is dit voorjaar geworden vanwege de complexiteit van het project, verklaart Novar.

Volgens de ontwikkelaar zijn de contracten getekend en de vergunningen rond voor het zonnepark. Alleen spelen de grootte en ligging van het zonnepark en de diverse belangen nog een rol waardoor het project langer duurt dan verwacht, aldus Novar.

"Je maakt een globale planning en komt dingen tegen die nieuw zijn", zegt een woordvoerder. Nu de vergunningen binnen zijn, kan de financiering worden geregeld. Dit moet in mei zijn geregeld waarna de bouw kan beginnen. Novar verwacht dan ook écht te kunnen starten.

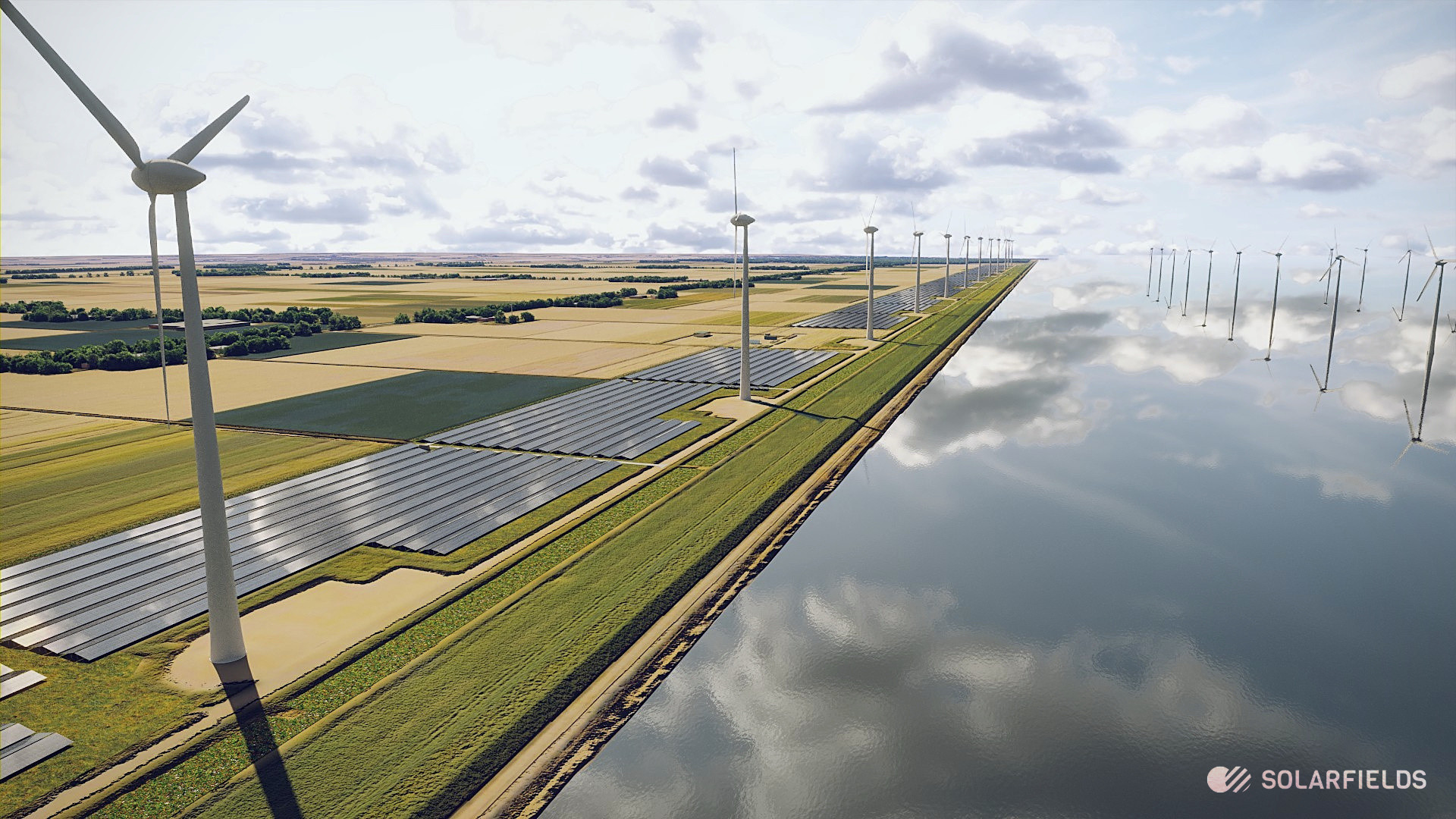

De panelen komen tussen en bij de windmolens van Windpark Noordoostpolder te liggen. Dit terrein van zo'n acht kilometer lang is minder rendabel en lastig te bewerken door machines. In de grond liggen al kabels van het windpark. Het is de bedoeling dat de zonnestroom via deze kabels naar het elektriciteitsnet vloeit.

Planning is al drie keer opgeschoven
Oorspronkelijk moest de aanleg van het zonnepark eind 2021 beginnen. Deze planning schoof op om uiteenlopende redenen. Eerst speelden de verhoogde grondstofprijzen en stijgende rente een rol. Vervolgens moest Novar nog een groot deel van de gronden in bezit krijgen en moest er goedkeuring volgen van het ministerie.

Daarna volgde opnieuw uitstel omdat de laatste contracten met betrokkenen nog moesten worden getekend. De financiering was ook nog niet rond. Novar wees, net als nu, op de diverse betrokkenen bij het project als oorzaak voor de vertraging.

De ontwikkelaar gaf aan dat de bouw na de zomer van 2025 moest beginnen. Elke keer benadrukte Novar dat uitstel geen afstel is.
Als de ontwikkelaar de planning dit keer wél haalt, dan moet het zonnepark begin 2027 klaar zijn. De bouw duurt namelijk negen maanden, werd eerder gezegd. De zonnepanelen mogen vervolgens 25 jaar blijven liggen.

De opbrengst gaat naar Novar en deelnemende boeren. Wie de energie gaat afnemen, is nog niet bekend. Hiervoor loopt nog een uitvraag van de ontwikkelaar. De hoeveelheid energie die wordt opgewekt, is ongeveer net zoveel als het verbruik van de stad Lelystad.

Langs de westelijke dijken van Noordoostpolder ontstaat een 'energiecorridor'. Eerder werd zonnepark Noordermeerdijk bij Rutten opgeleverd. Ook kwam er een batterijpark bij Espel en werd het stroomstation bij die plaats verzwaard in capaciteit.

Tot dan toe was dit elektriciteitsstation bij Espel alleen bedoeld voor het windpark. Zonneparken Noordermeerdijk en Westermeerdijk kunnen nu ook aanhaken. Het batterijpark is bedoeld om wind- en zonnestroom op te slaan bij piekmomenten op het elektriciteitsnet.
