Nieuw instrument om hoogspanningsverbinding te versnellen: inwoners NOP kunnen worden uitgekocht

NOORDOOSTPOLDER • Di 9 juni 2026 | 21:29 • Dinsdag 9 juni 2026 | 21:29

Bewoners van het buitengebied van Ens, Marknesse en Luttelgeest kunnen zich over twee jaar laten uitkopen vanwege de nieuwe hoogspanningsverbinding van Ens naar het Groningse Vierverlaten. Dat meldt netbeheerder TenneT. TenneT wil de verbinding verdubbelen, maar ook masten op nieuwe plekken plaatsen. Uitkoop moet dit proces versnellen.

Het is het eerste project van TenneT, waarbij uitkoop gaat plaatsvinden. Eigenaren van woningen kunnen hun huis voor de marktwaarde aan de netbeheerder verkopen. Wie een huis huurt, kan een vergoeding voor verhuizen krijgen.

Dit is een nieuwe regeling die op 1 januari is gelanceerd door het ministerie van Klimaat en Groene Groei. Het moet zorgen voor minder vertraging, waardoor de aanleg van een nieuwe hoogspanningsverbinding sneller kan gaan. Huizen komen vervolgens weer op de markt.

Lijn moet naar links
Nu is er al een hoogspanningsverbinding tussen Ens en Vierverlaten. Met oog op de elektrificatie en de toename van windenergie moet er nog een extra rij masten bij komen. Ook moeten de lijnen verzwaard worden.

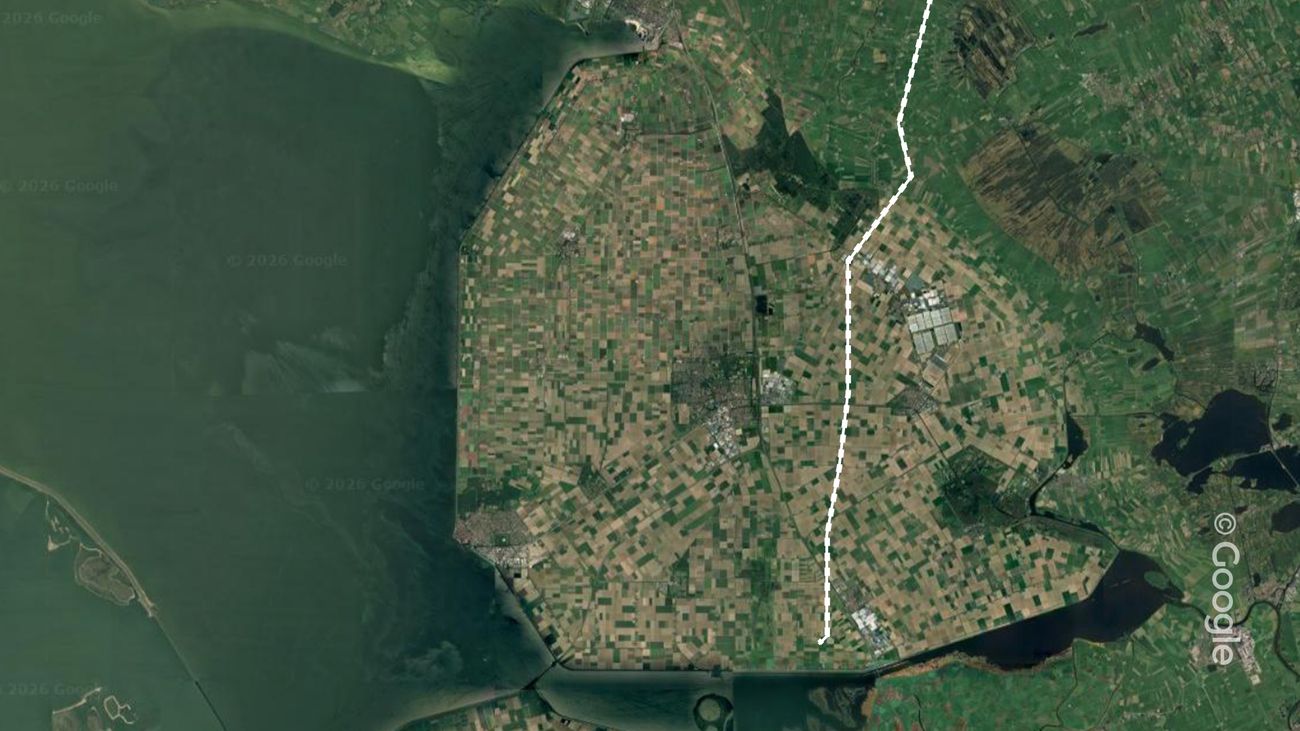

Eind mei werd het voorkeursontwerp voor de nieuwe hoogspanningsverbinding tussen Ens en Vierverlaten duidelijk. De route blijft in Flevoland grotendeels hetzelfde, maar gaat bij Marknesse omhoog. Nu is dat nog naar rechts, langs het dorp Luttelgeest richting Overijssel.

De verbinding loopt in de nieuwe situatie door naar het noorden, richting de Kuinderweg, en buigt via de Uiterdijkenweg af naar Overijssel. Zo gaat de minister mee in het advies van de regio. Wel kan de route aan beide kanten nog zo'n honderd meter wijzigen en dus ook de exacte plek voor de masten.

Na het projectbesluit, begin 2028, kan TenneT met bewoners van het plangebied in gesprek gaan over uitkoop. Een jaar later kan een bod worden gedaan, zegt projectleider Alexander Visser.

Reageren kan nog
Bewoners van het plangebied zijn de komende tijd welkom om te reageren op het voorkeursbesluit. In deze omgeving kan dat op maandagavond 22 juni op Schokland en op dinsdagavond 23 juni in Kuinre. Daarna volgt nog het projectbesluit, waarop ook gereageerd kan worden.

Eind 2030 moet de kogel door de kerk zijn, waarna de nieuwe hoogspanningsverbinding er in 2035 kan staan. De kosten voor de uitkoop van omwonenden zijn onderdeel van het projectbudget. TenneT verwacht dat geld ook weer terugkomt vanwege de verkoop van huizen.

Ook voor Diemen-Ens
De netbeheerder laat weten dat de regeling ook gaat gelden voor de nieuwe hoogspanningslijn die door een groter deel van de provincie gaat lopen, van Ens naar Diemen. Dit betekent dat meer inwoners van Flevoland gebruik kunnen maken van deze vrijwillige uitkoopregeling.
